Reforço de coluna - Reforço de betão armado

Devido ao redesenho da parte superior do projeto, a função do projeto foi alterada e a altura da casa foi aumentada. Após os ensaios, foram reforçadas 3 peças KZ10 (6/2-4; 9/E; 9/G) -5.400 ~±0.000, tendo sido adoptado um esquema de reforço de betão armado para reforçar a coluna.

Column strengthening


Column strengthening


Visão geral do projeto

Devido ao redesenho da parte superior do projeto, a função do projeto foi alterada e a altura da casa foi aumentada. Após os ensaios, foram reforçadas 3 peças KZ10 (6/2-4; 9/E; 9/G) -5.400 ~±0.000, tendo sido adoptado um esquema de reforço de betão armado para reforçar a coluna.


Fortalecimento da coluna


Preparação da construção

(1) elaborar um plano de construção prático e exequível. Como a qualidade da construção de pilares está intimamente relacionada com a qualidade das estruturas, devemos dar grande importância ao trabalho de reforço de pilares e aplicar rigorosamente o plano de construção.

(2) avaliar a qualificação profissional das equipas de profissionais.

(3) realizar informações técnicas e de segurança detalhadas e abrangentes aos operadores.

(4) controlar rigorosamente os materiais utilizados no reforço estrutural.


Fortalecimento da coluna

Processo de construção

1. Limpeza do local

A parede e a cumeeira do 3 KZ10 que necessitavam de ser reforçadas, desde a borda do pilar até à faixa de 1,5 m, devem ser removidas (um total de 7 paredes, 2 fiadas de cumeeira), e o piso de betão de 500 mm entre os pilares e as paredes de cisalhamento deve ser cinzelado. Devido à acumulação de água no compartimento subterrâneo original, após a desmontagem da parede, a área de 2 m a 2,5 m em redor do pilar é bloqueada com cimento para formar uma parede separadora de água, e a água no bloco é bombeada para limpeza. A limpeza deve ser realizada até que a estrutura esteja exposta.


2. Tratamento da coluna vertebral

A superfície original da coluna e a superfície da viga foram rebocadas, pelo que a camada de reboco é removida em primeiro lugar, e a superfície da coluna e da viga, na gama de 20 cm da coluna, é removida em 1 a 2 cm.

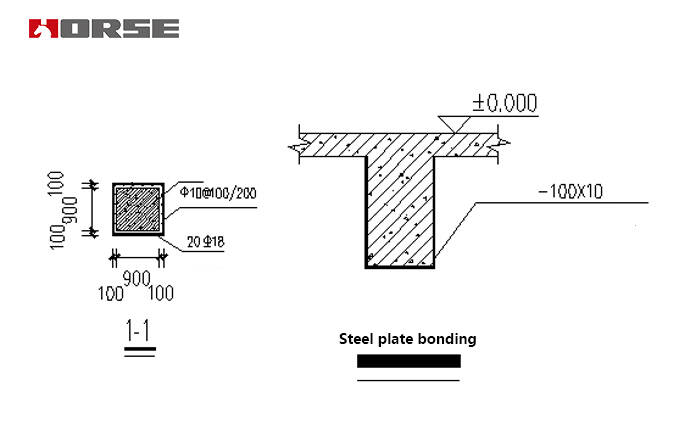

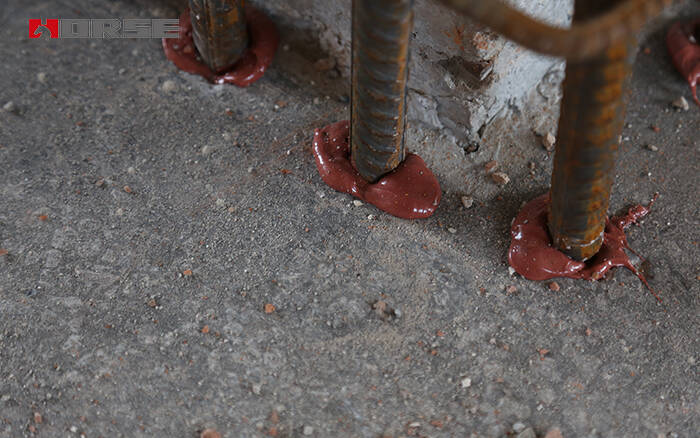

3. Instalação da ancoragem e fixação da chapa de aço

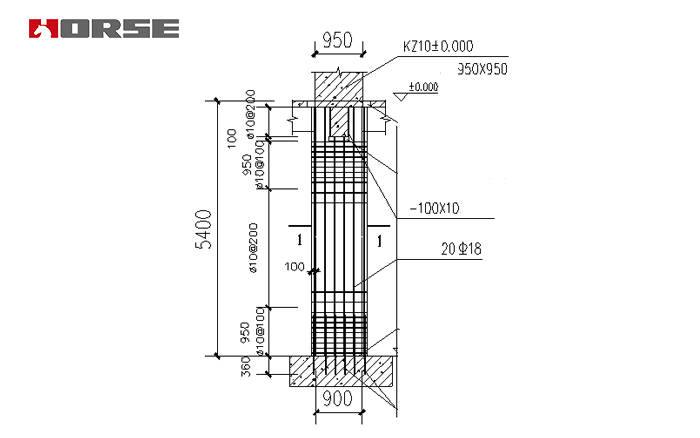

Cada pilar está fixo ao pavimento a uma profundidade de 20 (18) mm e 360 mm (ao mesmo tempo, submetido a um ensaio de arrancamento ectópico). O comprimento exposto é de 800 mm e, em seguida, a armadura principal é sobreposta. Cada viga que atravessa o pilar é tratada com aço plano de 100 a 10 mm na posição junto ao pilar, e a cantoneira de aço reforçada de 100 a 10 mm é soldada à armadura principal na parte inferior da viga.

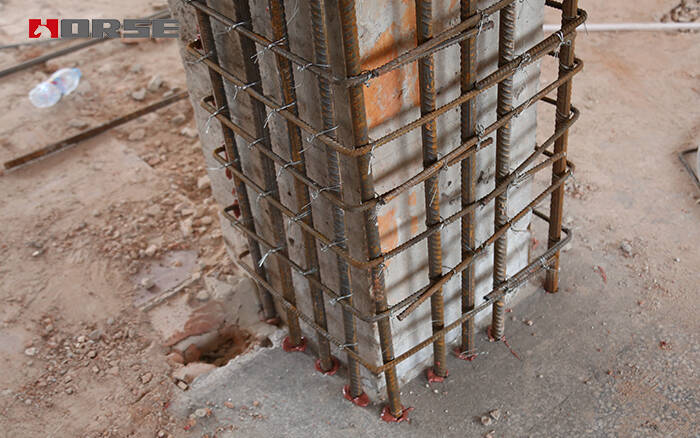

4. Amarração de reforço, suporte de gabarito e betonagem

Na indústria de placas de base, 20 das 18 varões de reforço são amarradas e a armadura principal é de 20 mm 18. O tipo, o método, o espaçamento e as dimensões do gabarito dos estribos são apresentados nos desenhos anexos. Na parte superior do gabarito, é adotada a matriz inclinada, o arco de tubo de aço e o contraventamento inclinado são reforçados pelo gabarito. O primeiro arco de tubo de aço é disposto ao longo da base da coluna até ao topo, 300 mm, e depois um arco até ao topo é disposto a cada 500 mm. Cada arco de tubo de aço é reforçado por escoras ou tirantes inclinados. Betão C45 (tamanho máximo de partícula não superior a 25 mm, com grau de colapso controlado de 17 a 20 cm), furo circular de 150 mm de diâmetro (cada um dos quatro ângulos da coluna) e furo de 400 x 400 mm nas cofragens de 1,8 m e 3,6 m de altura ao solo são previamente instalados. Vibrar na parte exterior do gabarito durante a vibração.
