Aplicação do reforço de aço colado na construção de projetos de conservação de água

A construção da viga transversal intermédia e do reforço de aço ligado da viga lateral da sala de equipamento de elevação do reservatório de Zhelin foi concluída em outubro de 2016, com um investimento total de cerca de 798.000 yuan, o que permite poupar cerca de 24% do custo da tecnologia de consolidação tradicional.

Visão geral do projeto

O Reservatório de Zhelin é o reservatório com maior capacidade de armazenamento de barragens de terra entre os reservatórios construídos na China, sendo um reservatório fluvial com regulação plurianual. O Reservatório de Zhelin é composto por uma barragem de terra, um descarregador, uma central hidroelétrica, uma tomada de água, etc. Devido à melhoria dos seus padrões de projeto, a resistência à tração da área de tensão superficial das vigas da estrutura e das vigas da estrutura lateral da sala de elevação da comporta é difícil de cumprir os requisitos de projeto após a nova verificação, sendo necessário um reforço. Adota principalmente a tecnologia de reforço de aço por colagem de estrutura, que cola chapas de aço na superfície da área de tensão da viga da estrutura para atingir o objetivo de tensão e reforço auxiliares.


Requisitos de reforço de engenharia

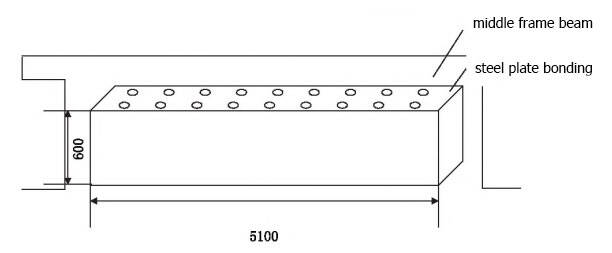

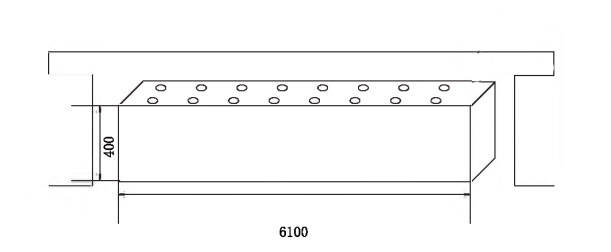

Os componentes a reforçar no projeto do reservatório de Zhelin incluem três partes: a viga da estrutura central do elevador de comporta, a viga da estrutura do lado leste e a viga da estrutura do lado oeste. Tanto as vigas da estrutura central como as vigas da estrutura do lado este-oeste são reforçadas por colagem de chapas de aço reforçado acima das vigas e das vigas da estrutura. O tamanho da chapa de aço reforçado aderente à viga da estrutura central é de 5100 mm x 600 mm, com 18 furos dispostos, o diâmetro dos furos é de 150 mm, o espaçamento horizontal dos furos é de 416,67 mm e o espaçamento vertical dos furos é de 150 mm. O tamanho da chapa de aço reforçado colado às vigas da estrutura dos lados nascente e poente é de 6100 mm x 400 mm, com 16 furos dispostos, o diâmetro dos furos é de 100 mm, o espaçamento horizontal dos furos é de 662,5 mm e o espaçamento vertical é de 100 mm. A estrutura dos membros a reforçar, as posições de reforço e a disposição dos furos são apresentados na Figura 1~Figura 2.





Processo de construção de chapa de aço colada


(1) Tratamento da superfície de colagem da viga reforçada


(2) Fixação, instalação e selagem da chapa de aço do assento de injeção


(3) Injeção de adesivo líquido


(4) Saúde e manutenção


Observações finais

A construção da viga transversal central e da viga lateral da sala de equipamento de elevação do reservatório de Zhelin foi concluída em outubro de 2016, com um investimento total de cerca de 798.000 yuans, o que representa uma poupança de cerca de 24% em relação ao custo da tecnologia de consolidação tradicional. A construção do reforço de aço não afetou negativamente o fornecimento normal de água da albufeira, e a irrigação de 120.000 hm² de terra arável na área de irrigação da albufeira foi também realizada como planeado.


O funcionamento do reservatório de Zhelin após a construção da armadura de aço de colagem demonstra plenamente que o reforço das vigas centrais e da estrutura da casa de elevação do reservatório está correto. A tecnologia de reforço de aço de colagem utilizada e o tratamento anticorrosivo abrangente de reforço com revestimento de pasta espessa apresentam uma forte aplicabilidade e segurança técnica, e as medidas de controlo de qualidade são adequadas. Isto é de grande importância para prolongar a vida útil do reservatório de Zhelin e melhorar os benefícios económicos e sociais do investimento no projecto.
