Reforço de coluna: Reforço de antigos edifícios industriais

A qualidade de construção original é boa e a manutenção é boa durante o uso. A detecção de estruturas de engenharia, de acordo com os dados fornecidos pela detecção de campo, padrão de avaliação de confiabilidade com base na confiabilidade das estruturas existentes são identificados e reconhecidos pelo reforço pode satisfazer os requisitos, apresentar o esquema de reforço da viga local, laje, coluna.

Pesquisa de engenharia

Uma planta de preparação de carvão foi construída em 1986, e 3 milhões de toneladas de carvão bruto foram selecionadas. O projeto original adotou o processo de filtração de jigging, flotação, médio pesado e pressão. Com o desenvolvimento contínuo da tecnologia de preparação de carvão, em 2003, o líder decidiu adotar o novo processo, a tecnologia de preparação de carvão de ciclone médio denso de três produtos, por isso devemos reforçar os principais componentes da construção. A estrutura da oficina original é uma estrutura de concreto armado de várias camadas com boas condições de fundação. A qualidade de construção original é boa e a manutenção é boa durante o uso. A detecção de estruturas de engenharia, de acordo com os dados fornecidos pela detecção de campo, padrão de avaliação de confiabilidade com base na confiabilidade das estruturas existentes são identificados e reconhecidos pelo reforço pode satisfazer os requisitos, apresentar o esquema de reforço da viga local, laje, coluna.


Esquema de reforço

1. reforço de coluna: revestimento de aço. Conecte o aço angular, o anel de aço através de parafusos e resina epóxida com concreto e trabalhe juntos. A parte superior da placa de aço é envolvida com malha de arame e a argamassa de alta resistência é usada para anticorrosão.

2. reforço de feixe: aumentar o método de seção, parte apenas adicionar a altura do sorgo; a largura e altura de algumas vigas aumentam simultaneamente. A conexão dos tendões principais adicionais e das colunas é usar o método de plantação de reforço de barra de reforço.

3. Reforço da laje: demolição da laje que não está em conformidade com os requisitos e, em seguida, reconstruído. A conexão de aço e viga usando a técnica de plantio de reforço de barra


Ligação de placa de aço

 1.drilling

2. preparando a superfície

3.installing o quadro de aço

4.sealing e ajuste ventilação de gás

5.mixing e injetando o adesivo

6.curing e manutenção

7.exame

8.aplicando medidas anti-corrosão

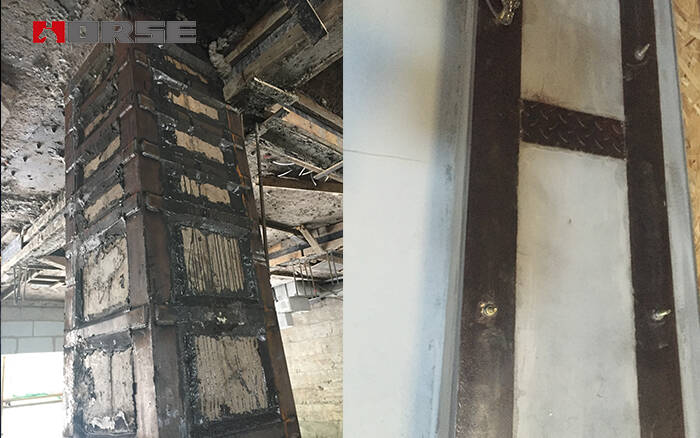

reforço da coluna

Ligação de placa de aço para coluna





Aumentar o método de seção: plantio de reforço de barras

1.Drill buraco para o diâmetro e profundidade necessários. O diâmetro deve estar de acordo com o tamanho da âncora.

2.O buraco da perfuração deve ser limpo com o soprador de ar, começando a partir da parte inferior do buraco. O furo de perfuração deve ser completamente limpo com uma escova de aço. Após a escova, usar o soprador de ar para limpar o furo de broca novamente.

3.Inject resina de âncora de resina no buraco, começando a partir do fundo, enquanto lentamente puxando de volta o misturador estático. Em qualquer caso, evite atrapar ar. Para furos profundos tubos de extensão podem ser usados.

4.Inserir a âncora com um movimento rotativo no buraco de perfuração preenchido. Algum adesivo deve sair do buraco.

5.Durante o tempo de endurecimento da resina a âncora não deve ser movida ou carregada.

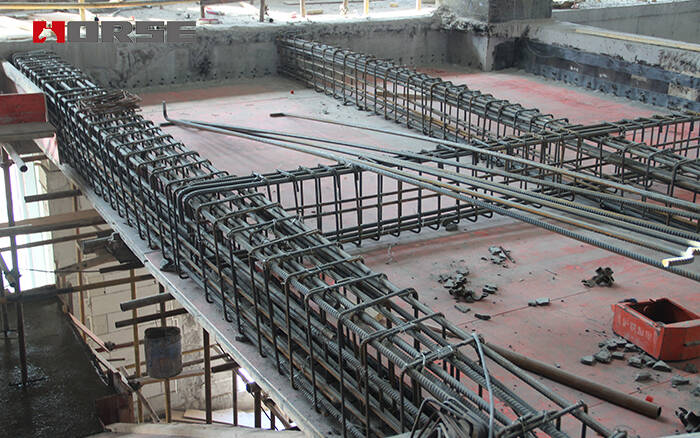

reforço de feixe: aumentar a seção

Aumentar o método de seção: plantio de reforço de barras


A conclusão é que a construção do edifício principal da usina de carvão dura menos de quatro meses. Concluído em 2003, que atendeu às exigências do novo processo, reduziu a poluição ambiental e alcançou consideráveis benefícios econômicos e sociais, e alcançou os resultados desejados.

Os produtos usados neste projetoAs pessoas que visualizaram este projeto também se interessam por estes produtos:
