Reconstrução de reforço de vigas de central de preparação de carvão

O reforço pode satisfazer os requisitos de utilização, e são apresentados os dados de resistência existentes das suas vigas, lajes, colunas e fundações, o que fornece uma base de cálculo para o reforço e reconstrução.

O edifício principal original da fábrica é uma estrutura de betão armado com dimensões planas de 36 m de comprimento, 16 m de largura e 24,9 m de altura. Devido às exigências do processo, para além do reforço das vigas e lajes originais, é necessário aumentar a altura de dois pisos, ou seja, a altura da oficina após a renovação e o reforço atinge os 35,4 m. Assim, é necessário realizar o projeto de reforço e renovação da estrutura principal da oficina..


Após a inspeção da estrutura de engenharia, de acordo com os dados fornecidos pela inspeção e avaliação no local, é determinado que o reforço pode satisfazer os requisitos de utilização, e são apresentados os dados de resistência existentes das suas vigas, lajes, colunas e fundações, o que fornece uma base de cálculo para o reforço e reconstrução.


Reforço de pilares

O reforço da coluna vertebral divide-se em duas situações. Se a armadura calculada não for cumprida, o aço angular e o arco de chapa de aço são integrados de forma fiável no pilar de betão através de parafusos e resina epóxi, utilizando o método de ligação externa do aço angular, e a argamassa exterior é utilizada para proteção anticorrosiva. Se a taxa de compressão axial calculada não for cumprida, é adotado o método de aumento da secção transversal e o reforço é ligado à estrutura original para aumentar a integridade.


Reforço de viga

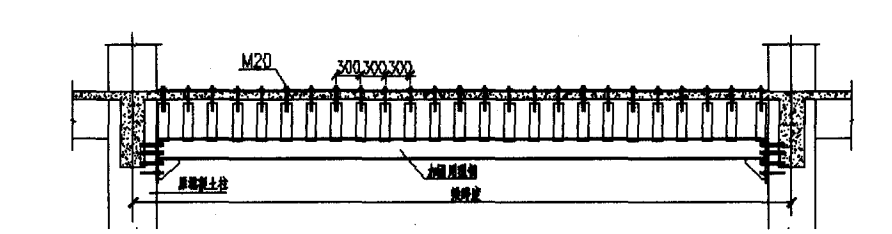

O reforço da viga de projeto adota o método de reforço de aço, que apresenta as vantagens de reduzir o tempo de cura do betão e encurtar o período de construção. Quanto à parte inferior da viga estrutural original, a viga de aço perfilada está ligada à viga de betão original através de chapas e parafusos de aço.




O período de construção é de 3 meses e foi concluído e colocado em produção em 2014. O efeito de utilização é bom, cumpre os requisitos do novo processo, melhora a taxa de recuperação de carvão limpo, reduz a poluição e obtém bons benefícios económicos e sociais.
